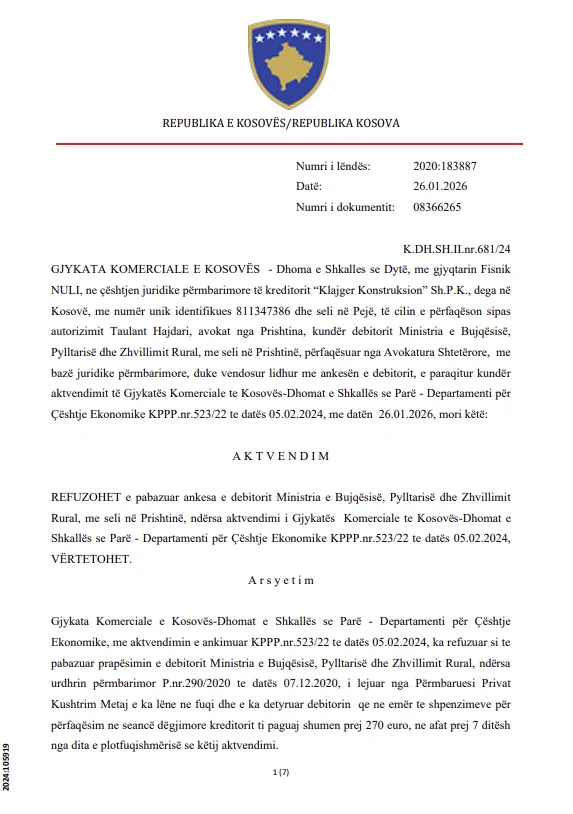

農業省は、裁判所でケースを失う, 債権者で100,000ユーロ以上を支払うことを余儀

Kosovoの商業裁判所、第2階段室は、債権者“Klajger Constructuring” Sh.P.Kの完了の問題を規定しています。 農業、林業、農村開発省に対して、第一階段裁判所の決定を確認し、省庁の苦情、ペリスコープ報告書を装備することを拒否する。 この決定により、ミニストリーは義務付けられています[...]

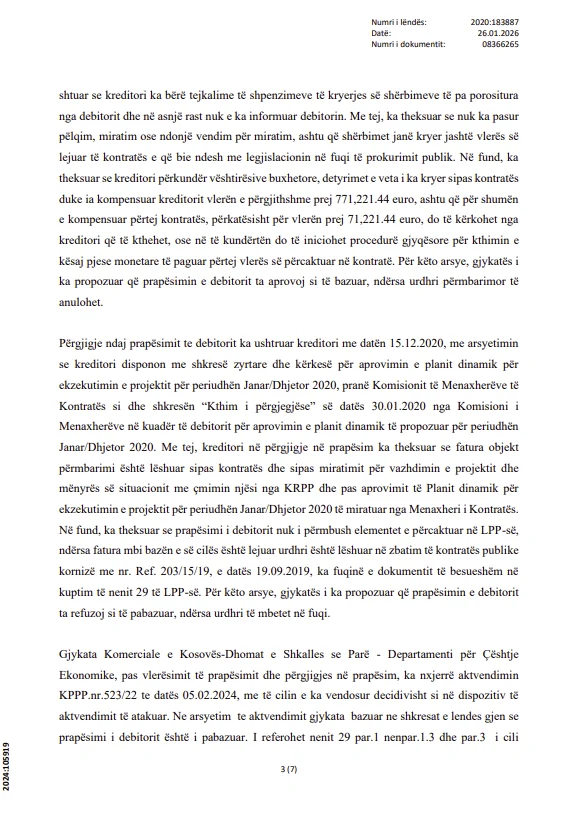

その決定により、省庁は101,052.21ユーロの法案の合計を支払う義務があります。これは、農地在庫プログラムの公共の枠組み契約の下で行われたサービスにリンクされているだけでなく、270ユーロの価値を費やす手順。 支払いは、憲法の7日以内に行われる必要があります。

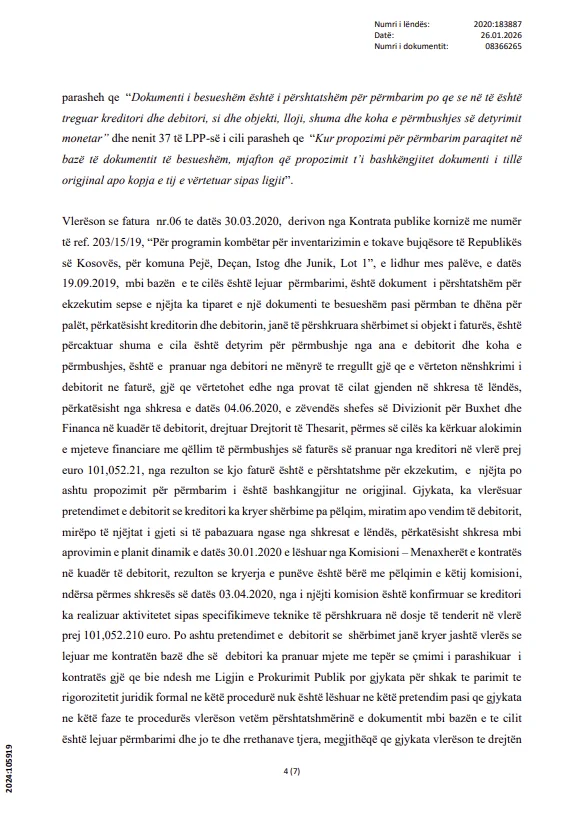

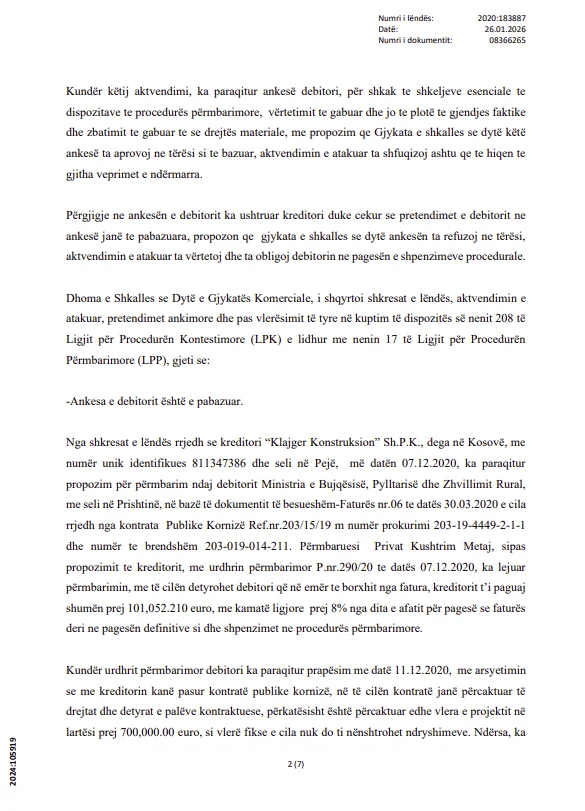

2020年12月、債権者“Klajger建設”が30.03.2020のNo.06法案に基づく完成案を提出し、2020年の公開枠組み契約Ref.nr.2/03/15/19から成り、ミニストリー近くのカウンティ・マネージャーズ・コミッションが承認されました。 省庁は、許可された契約値と予備の承認なしに、そのサービスが実施されたことを主張し、貸主が契約で想定したプロジェクトの費用を上回っていたことを承認しました。

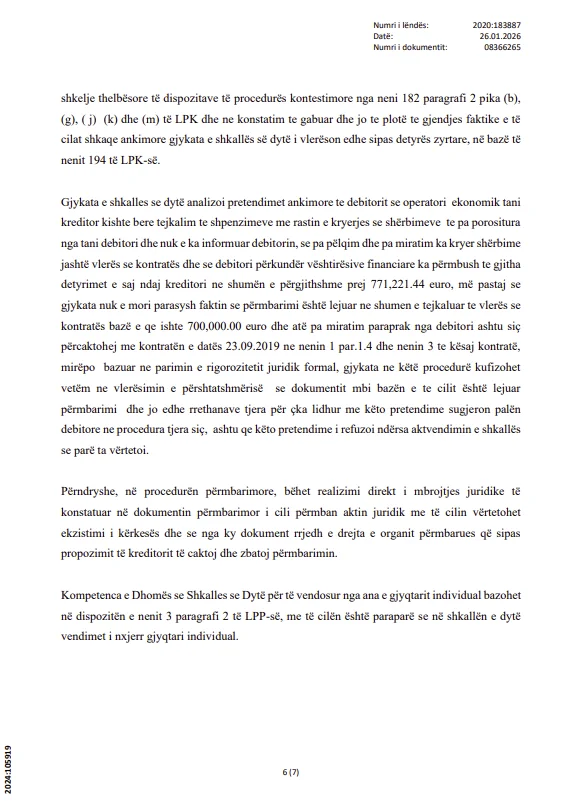

裁判所は、すべての文書と証拠を見直した後、サービスが管理者の委員会の承認と執行のための信頼できる文書を提供し、独立手続のための完了のためのすべての法的基準を満たしていることがわかりました。 2度目のルーリングは、ミニストリーが貸し手にその財務義務を満たし、プロジェクトの契約と公式の文書を尊重していることを確認します。

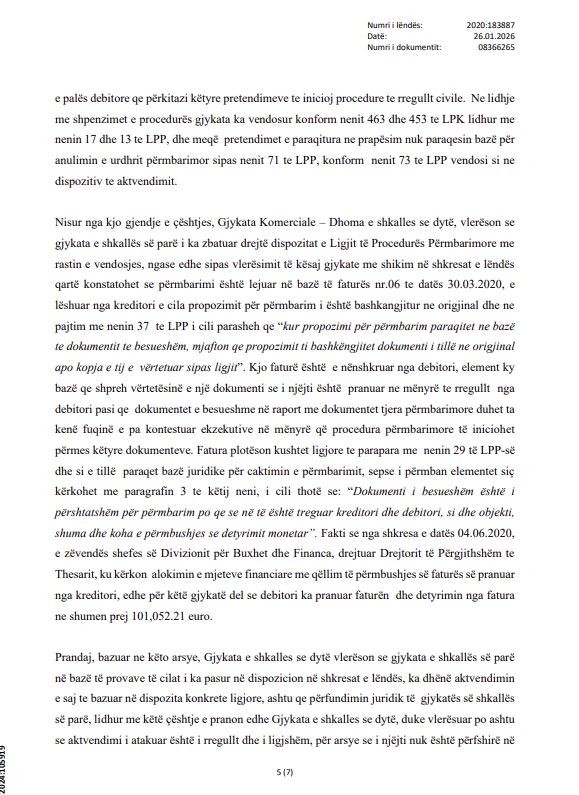

“Gjycattaは、貸し手がサービスになり、承認またはデビターの決定を行なうというデビターの主張を評価しましたが、彼は、それぞれ、日付30.01.2020の動的な計画承認に関する事務処理は、デビターの下での契約管理手数料によって発行され、この03.04.20のリリースを通じて、この委員会は、同じ手数料は、この10ユーロのプログラムに基づいて行われたことを確認しました。 また、デビターの主張は、サービスが基本契約とデビターが許可した値の外側に実行されたと主張し、決定された矛盾価格よりも多くのツールを受け入れています。これは、公共のProcure法と抵触するが、裁判所は、この手順で正式な司法的な厳格の原則のために、裁判所は、裁判所がこの手順の段階で裁判所が裁判所がこの要求にのみ、その文書の適格性を推定し、他の状況に陥ることは許されていないが、そのような裁判は、そのような決定を主張する。 手順の費用については、裁判所は、LPPの第17条と13項の規定で463および453 LPKの下で契約を設定し、逆に提示された主張は、LPPの第71条に基づく完了命令の解約のための基礎を提供していないので、LPPの73に基づく契約は、その決定で他のものの間で述べられている。
ミニストリーが支払われるための合計金額には、101,052.21ユーロの基本的な債務と270ユーロの裁判所で表現するための手順が含まれています。
この決定は、公的な契約とコソボの最終的な手順で信頼性の高い文書を尊重し、有能な機関によるプロジェクトの定期的な文書化と導入が支払いと法的結論の実装のための基礎であることを示しています。 /ペリスコープ
